Şişli-Feriköy-Kasımpaşa
trafiğine kavşaklı çözüm...

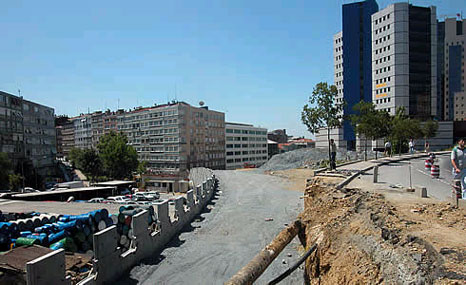

İstanbul Büyükşehir Belediyesi, yapımı devam eden kavşak ve yol inşaatı
ile Kasımpaşa-Şişli-Feriköy-Okmeydanı-Bomonti arasında alternatif bir ulaşım
güzergahı geliştiriyor.
İstanbul Büyükşehir Belediyesi Fen İşleri Daire Başkanlığı bünyesinde
faaliyetlerini sürdüren Altyapı Koordinasyon Müdürlüğü, "Şişli-Feriköy-Dereboyu
Caddesi Bağlantı yolları ve Ortak Altyapı İnşaatı"nın yapım çalışmalarını
hızla sürdürüyor.

Baruthane Deresi de ıslah ediliyor...
Çalışma kapsamında Dereboyu Caddesi'nin Kasımpaşa yoluna ve Şişli yoluna
bağlantısı yapılırken, bölgede önemli derecede sel baskınlarına neden
olan Baruthane Deresi'nin de ıslah gerçekleştiriliyor.
Aktif İnşaat Firması tarafından sürdürülen çalışmalar kapsamında,
Baruthane Deresi'nin eksik kalan açık ve kapalı kesit bölümü tamamlandı.
Kasımpaşa bağlantısı ile Perpa bağlantısı arası yol imalatları ve
asfalt imalatları tamamlanarak trafiğe açıldı. Devam eden Cevahir Otel önü
kavşak çalışması da bir ay içersinde tamamlanacak.
Kasımpaşa-Şişli-Feriköy-Okmeydanı-Bomonti trafiği
rahatlayacak...
İş bitirildiğinde; Kasımpaşa'dan Şişli, Feriköy, Okmeydanı ve
Bomonti'ye alternatif bir ulaşım güzergahı sağlanmış olacak. Perpa Köprüsü
çkışı ve Perpe-Şişli-Feriköy bağlantısı yolu da genişletilerek
buradaki trafik sıkışıklığı giderilecek. Bununla birlikte, yolun açılması
ile Şişli Halide Edip Adıvar Mahallesi'nin ulaşım problemi çözülmüş
olacak.
Proje kapsamında yürütülen Baruthane Deresi Islah Projesi tamamlandığında
ise, bölgede sık sık yaşanan su baskınları önlenmiş olacak ve karışık
sistem çalışan atıksu-yağmursuyu hatları ayrıştırılarak semt çağdaş
bir altyapı hizmetine kavuşmuş olacak. Ayrıca, Haliç ve Marmara denizi'ne
bu bölgeden akan atıksular engellenmiş olacak.
İnşaatın Eylül sonunda tamamlanması hedefleniyor...
Şişli-Feriköy-Dereboyu Caddesi Bağlantı Yolları ve Ortak Altyapı İnşaatı'nın
2004 yılı birim fiyatlarıyla yaklaşık 10 trilyon 969 milyar liraya malolması
beklenirken, projenin 2004 Eylül ayı sonu tamamlansı hedefleniyor.
Bölgede çalışmalar kapsamında; 791 metre dere ıslahı yapıldı, 3 bin
8 metre atıksu kanalı ile bin 219 metre yağmursuyu kanalı döşendi, 1500
metre 2x2 yol ve bin 180 metre taş istinat duvarı inşaa edildi. Ayrıca; 2
bin 705 metrelik bir alana elektrik aydınlatması sağlanırken, 17 bin 180
metrekare asfalt döküldü, 5 bin 584 metre fore kazık çakıldı ve bin 164
metre telefon altlapısı döşendi. Öte yandan, keşif dahilinde 1500 metre 2
x 2 şeritli yol ve yol altyapısı yapımı hızla sürüyor.
